钢结构粘钢加固流程(粘钢加固后的维护要点)

钢结构粘钢加固是一种常用的建筑维修技术,通过在原有结构上粘贴钢板来增强其承载力和稳定性。以下是该技术的简要流程:首先进行表面处理,确保混凝土或钢材表面干净、平整;然后进行钻孔和安装锚固装置,将钢板固定在预定位置;最后进行胶接和固化,使钢板与原结构牢固结合。完成加固后,需要注意定期检查和维护,包括监测钢板的紧固情况和观察是否有裂缝出现,确保结构安全。

钢结构粘钢加固流程

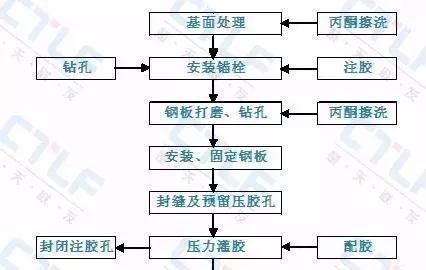

粘钢加固是一种常用于建筑结构加固的方法,能够提高结构的承载能力,延长使用寿命。以下是粘钢加固的主要步骤:

1. 表面处理

  • 混凝土表面处理
    • 旧混凝土表面:如果表面严重凸凹不平,可用高强树脂砂浆修补。若表面不是很脏很旧,则可直接对粘合面进行打磨,去掉1~2mm厚表层,用压缩空气除去粉尘或用清水冲洗干净,待完全干燥后用脱脂棉蘸丙酮擦拭表面。
    • 新混凝土表面:先用钢丝刷将表面松散浮渣刷去,用清水冲洗,待完全干后即可。
    • 潮湿混凝土表面:对于湿度较大的混凝土构件或龄期在三个月以内的混凝土构件,应选用在潮湿面粘结的水下结构胶品种。
  • 钢板表面处理
    • 未生锈或轻微锈蚀:用喷砂、砂布或平砂轮打磨,直至出现金属光泽,打磨粗糙度越大越好,打磨的纹路尽量与钢板受力方向垂直,其后用脱脂棉沾丙酮擦拭干净。
    • 严重锈蚀:先用适度盐酸浸泡20分钟,使锈层完全脱落,再用石灰水冲洗,中和酸离子,最后用平砂轮打磨出纹路。

2. 配胶

  • 结构胶黏剂基本上为甲、乙双组份,须在使用时于现场临时配制。配制原则上应按产品使用说明书规定进行,但由于胶的时限性较强,使用前还应进行现场试配,根据当时当地气温条件及存放时间长短作适当调整,选择各项力学指标均为优的配比。
  • 按选定配比称量,将甲、乙两组份倒入干净容器,采用机械按同一方向进行搅拌,至色泽完全均匀为止。

3. 粘贴

  • 胶黏剂配制好后,用抹刀同时涂抹在已处理好的混凝土表面和钢板贴合面,为使胶充分浸润、渗透、扩散、粘附于结合面,宜先用少量胶于结合面来回刮抹数遍,再添抹至需厚度(1~2mm),中间厚边缘薄,然后将钢板贴于预定位置。
  • 若是立面粘贴,为防止流淌,可加一层脱蜡玻璃丝布。钢板粘贴后,用手锤沿粘贴面轻轻敲击钢板,如无空声,表示已粘贴密实;否则应剥下钢板重新补胶粘贴。

4. 固定与加压

  • 钢板粘贴好后立即用卡具、支撑或膨胀螺栓等固定,并适当加压,以使胶液刚从钢板边缘挤出为度。膨胀螺栓一般兼作钢板的附加锚固措施,其埋设孔洞应与钢板一道于涂胶前配钻。

5. 固化

  • 前面提到的几种结构胶黏剂都是在常温下固化,24h即可拆除夹具或支撑,3d即可受力使用。若气温低于10度,应采取人工加温,一般用碘钨灯加热;固化期间不得对钢板有任何扰动。

6. 检验

  • 粘钢的同时必须按GB-7124-86述方法以相同条件制备钢-钢拉伸剪切试件及钢-混凝土双剪试件各5个,进行粘结抗剪强度试验;钢-钢粘结抗剪强度试验值不得低于该种胶的相应值,钢-混凝土抗剪破坏必须发生在混凝土上。
  • 加固构件的粘钢质量,一般采用非破损检验,即外观检查钢板边缘溢胶色泽、硬化程度,以小锤敲击钢板检验钢板的有效粘结面积;锚固区有效粘结面积不应小于90%,非锚固区有效粘结不应小于70%。

7. 防腐处理

  • 外部粘钢加固钢板,应按设计要求进行防腐处理。当外抹砂浆保护层防腐时,为利于砂浆粘结,可于钢板表面粘结或外包一层钢丝网或点粘一层豆石,并在抹灰时涂刷一道混凝土界面剂。

通过以上步骤,可以有效地进行钢结构的粘钢加固,提高结构的安全性和稳定性。
