采光顶施工工艺流程视频(采光顶施工工艺流程)

采光顶施工工艺流程视频展示了从准备阶段到最终安装的全过程。进行地面平整和清理,然后铺设防水层,接着安装主龙骨,之后固定次龙骨和板材,最后进行密封处理。整个过程中需要注意细节,如板材的切割、拼接和固定方式的选择等。

采光顶施工工艺流程概述

虽然我无法直接提供视频,但我可以为您提供详细的采光顶施工工艺流程的文字描述,这可以帮助您更好地理解采光顶的施工步骤和技术要点。

测量放线及结构检查

首先,根据总承包方提供的基准轴线和标高线进行复核,确认无误后,确定安装基准线。然后,根据基准线拉设位置钢线,作为钢结构安装的基准,以确保骨架安装符合设计及规范要求。

钢结构安装

采光顶采用架设钢结构作为支撑系统。首先,通过塔式起重机将钢构件吊至构架平台上,再用电动葫芦运输至安装部位。将纵向钢梁与主体结构进行可靠的连接,先将槽钢与平板埋件相连,将钢管的一端与连接钢板焊接,再将横向钢梁按放线要求与主梁焊接。

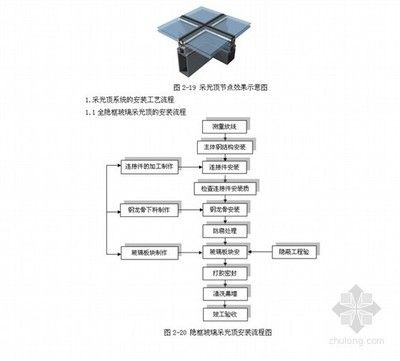

龙骨及玻璃托片安装

采光顶钢结构支撑系统安装完毕后,进行龙骨安装,安装完毕后进行玻璃不锈钢托片安装。

钢结构氟碳喷涂

采光顶骨架及不锈钢安装完后进行氟碳喷涂,在氟碳喷涂前对钢构件均须以动力工具打磨,再用钢丝刷清除打磨后的残留物。钢材表面除锈应符合设计要求和国家现行有关标准和规定。处理后的钢材表面不应有焊渣、焊疤、灰尘、油污、水和毛刺等。构件表面不应误涂、漏涂,涂层不应脱皮和返锈等。除锈完经验收合格后方可进行氟碳喷涂工作。

玻璃板块安装

采光顶玻璃按最大规格尺寸玻璃加木制包装箱重量为提升机所能承受的最大载体重量。利用提升机将玻璃运输至主楼屋面平台,将平台处防护横脚手管及东北角处脚手架拆除,同时将东北角处吊篮2个支架拆除,玻璃方能从提升机中抬至构架一楼层内。玻璃安装顺序为先安装斜向顶上2块玻璃,再安装竖向玻璃,最后安装斜向底下玻璃,玻璃安装是由一个方向一个分格进行安装。

注胶及清理

对于玻璃采光顶,密封不好,就会漏雨。设计时不仅要考虑排水,同时要考虑微量的渗水,故设计时通过厚不锈钢板进行导水。板块安装固定完成后,进行注胶工序,此时先将保护胶带沿胶缝边缘贴好,胶缝部位用规定溶剂,按工艺要求进行净化处理,然后打胶、刮胶、拆除边缘保护膜,使基材与胶粘结牢固无孔隙,胶缝平整光滑、玻璃表面清洁、无污染。

以上就是采光顶施工的主要工艺流程。如果您需要视频教程,建议您在视频分享平台上搜索相关的关键词,可能会找到专业的教学视频。

采光顶施工工艺流程视频(采光顶施工工艺流程)

采光顶施工安全注意事项

钢结构安装质量控制要点

采光顶施工常见问题及解决方法

采光顶防水处理技术
