摘要:本文探讨了异形钢结构设计加工中型钢梁的安装方法。文章指出,型钢梁安装过程中常遇到的问题包括定位不准确、焊接质量不稳定及连接件松动等,这些问题严重影响了结构的稳固性和安全性。针对这些常见问题,提出了相应的解决方案,如使用高精度测量工具进行精确定位,采用高性能焊接材料和工艺提高焊接质量,以及加强连接件的固定措施。通过实施这些措施,可以有效提高型钢梁的安装质量和结构的安全性。
型钢梁的实际安装步骤
型钢梁的安装是一个复杂的过程,涉及多个步骤和细节。以下是具体的安装步骤:
1. 准备工作
- 材料准备:确保所有型钢梁及其配件(如“工”字钢、剪力钉等)已经到场,并且符合设计要求和质量标准。所有材料应有出厂质量证明书和技术文件。
- 机具准备:准备塔式起重机、弯曲机、切断机、经纬仪、水准仪、电焊机、熔焊栓钉机、力矩扳手、插入式振捣器等必要的施工工具。
2. 现场布置
- 运输道路:疏通运输道路及安装机械的行走路线,安排好型钢构配件进场后的临时堆放场地,以保证安装的顺利进行。
- 测量放线:复验安装定位所用的轴线控制点和测量标高使用的水准点,放出标高控制线和吊点辅助线。

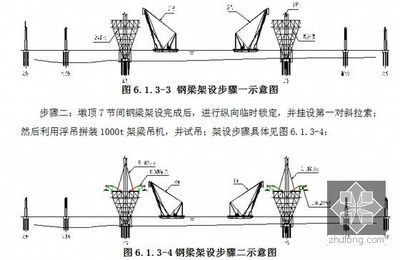

3. 吊装
- 吊装前检查:检查型钢梁的尺寸、形状和表面质量,确保没有超出允许的偏差。
- 吊装方法:采用塔吊完成吊装,使用两绳两点法。吊装过程中,应于一侧系挂长绳作为控制,同时为保护油漆和钢丝绳,吊点位置应加设橡胶皮垫。
4. 校正
- 初步校正:钢梁吊装就位后,由在脚手架平台上的工人进行初步校正,使用机械千斤顶和撬杠进行调整,直到标高、轴线符合要求。
- 精校:进一步校正钢梁的位置,确保其精确对位。
5. 焊接和连接
- 焊接定位钢筋:焊接定位钢筋,确保型钢梁与钢结构的连接牢固。
- 焊接锚固钢板:焊接锚固钢板,确保型钢梁与基础的连接。
- 剪力钉焊接:型钢腹板全长栽焊剪力钉,间距为300mm,长度不小于65mm。剪力钉焊接应按照工厂所制定的焊接工艺进行,必要时应包括预热工序。
6. 模板和钢筋安装
- 模板安装:支设型钢梁的底模,确保模板的平整和稳固。
- 钢筋绑扎:绑扎梁钢筋,确保钢筋的规格、型号、尺寸、数量等符合设计要求。
7. 混凝土浇筑
- 浇筑前检查:浇筑混凝土前,检查模板内的垃圾、泥土等杂物及钢筋上的油污是否清除干净,钢筋的水泥砂浆垫块是否垫好。
- 浇筑混凝土:浇筑型钢梁的混凝土,确保混凝土的振捣密实,特别是型钢梁底混凝土的振捣。
8. 质量检查和验收
- 外观检查:检查剪力钉的熔化长度、焊缝饱满度、焊缝宽度、高度以及剪力钉与底金属结合程度。
- 隐蔽验收:进行隐蔽验收,确保所有隐蔽部分符合设计要求。
通过以上步骤,可以确保型钢梁的安装质量和安全性。每个步骤都需要严格按照设计要求和施工规范进行,以确保整个工程的质量和安全。
