桁架楼板支撑梁施工是建筑结构中的一项关键技术,其效率直接影响到工程进度和成本。本文将探讨如何通过优化设计和施工方法来提高桁架楼板支撑梁的施工效率。设计阶段应采用计算机辅助设计软件进行精确建模,确保结构的稳定性和可靠性。施工过程中应采用先进的吊装技术和设备,如使用预制构件和自动化机械,以减少人工劳动强度和提高作业速度。还应加强现场管理,合理安排工序,确保施工过程的顺畅。通过这些措施,可以显著提高桁架楼板支撑梁的施工效率,为建筑项目的成功奠定坚实的基础。
桁架楼板施工步骤及注意事项
桁架楼板是一种常见的建筑构件,用于支撑楼板的混凝土浇筑和固化。以下是详细的施工步骤及注意事项:
1. 施工准备
- 材料准备:准备好所需的钢筋、钢板、模板等施工材料。
- 设备准备:准备好施工所需的设备,如塔吊、起重机、钢筋剪切机等。
- 人员准备:调配好施工所需的人员,包括项目经理、施工队长、钢筋工、焊工等。
- 安全教育:施工人员在上岗前需做好三级安全教育,进行安全技术交底。
- 安全措施:施工过程中,操作人员应持证上岗,穿胶底鞋、戴好安全帽、挂好安全带,安全防护网应按要求设置。

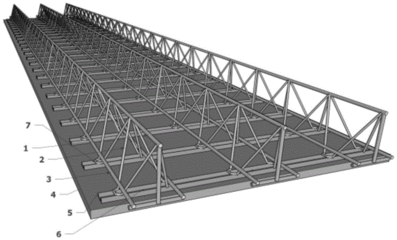

2. 桁架搭设
- 桁架设计:根据楼承板的设计要求和结构荷载,进行桁架的设计,确定桁架的布置和尺寸。
- 钢筋加工和焊接:按照桁架设计图纸,对钢筋进行加工和焊接,制作出桁架的主体结构。
- 桁架安装:使用起重机等设备,将制作好的桁架安装到楼承板的预留位置上,并保证安装的水平度和位置的准确性。
- 桁架调整和固定:在桁架安装完成后,根据需要进行桁架的调整,使其符合设计要求。然后使用焊接或螺栓等方式,将桁架固定在楼承板上。

- 连接部位的处理:在施工桁架楼承板与钢柱的连接部位时,需要采取一定的施工方法和步骤,以确保结构的安全和稳定。
- 准备好承板材料,通常使用钢板或混凝土板作为承板材料。
- 根据设计要求,将承板材料切割成适当的尺寸和形状,确保其与钢柱连接部位的匹配。
- 将承板放置在钢柱上,通过螺栓或焊接等方式与钢柱进行连接。
- 在连接过程中,需要确保承板与钢柱之间的紧密接触,并采取适当的固定措施,如紧固螺栓或焊接点。
3. 钢筋绑扎
- 钢筋清理和整理:清理桁架上的灰尘和杂物,并将钢筋整理成规范的形状和间距。
- 钢筋绑扎:使用铁丝或钢丝将钢筋一根根绑扎在桁架上,确保其位置准确、结实可靠。
- 钢筋连接:桁架上的钢筋与楼板上的钢筋需要进行连接,通常使用焊接或螺栓连接的方式。
- 附加钢筋工程:待铺设一定面积后,应按设计要求设置楼板支座连接筋、加强筋及负筋等。
- 洞口处理:楼板开孔处,应按设计要求设洞口边加强筋,四周设边模板,待楼板混凝土达到设计强度后,方可切断钢筋桁架楼承板的钢筋及底模。
- 管线敷设:板中敷设管线,正穿时采用刚性管线,斜穿时宜采用柔韧性较好的材料。
- 栓钉焊接:钢筋桁架楼承板底模与母材的间隙应控制在1.0mm以内,以保证良好的栓钉焊接质量。
- 边模板安装:安装时,将边摸板紧贴钢梁面,边摸板与钢梁表面每隔300mm间距点焊长25mm、高2mm的焊缝。
- 安装验收:每个部位钢筋桁架楼承板的型号、支座竖筋及板边是否与钢梁焊接、钢筋长度及排列间距、栓钉焊接质量、数量及间距、板边是否有漏浆可能、钢筋桁架楼承板与剪力墙的连接、临时支撑情况等均需进行检查。
- 成品保护:钢筋桁架楼承板铺设好后,应做好成品保护,避免人为的损坏,禁止堆放杂物。
- 禁止随意切断钢筋:禁止随意切断钢筋桁架上的任何钢筋,若确需将钢筋桁架裁断,应采用相同型号的钢筋将钢筋桁架重新绑扎连接,并满足设计要求的搭接长度。
- 施工楼层下方禁止人员穿行:钢筋桁架楼承板施工楼层下方禁止人员穿行。
- 及时封闭洞口:楼承板铺设后应及时封闭洞口,设护栏并作明显标识。
- 防火措施:施工时应对周边及下面进行清理检查,防止火险发生,并配置有效灭火设施及有专人进行监督。
- 禁止随意切断杆件:禁止随意切断钢筋桁架上的杆件。
- 施工顺序:每层钢筋桁架楼承板的铺设宜根据施工图起始位置向一个方向铺设,最后处理边角部分;立面施工顺序随主体结构安装施工顺序铺设相应各层的钢筋桁架楼承板。
- 基准线设置:楼板铺设前,应按图纸所示的起始位置放设铺板时的基准线。对准基准线,安装第一块板,并依次安装其它板。
- 板连接:楼板连接采用扣合方式,板与板之间的拉钩连接应紧密,保证浇筑混凝土时不漏浆。
- 切割处理:钢柱角部、核心筒转角处、梁面衬垫连接板等平面形状变化处,可将板材两端切割,切割前应对要切割的尺寸进行放线并检查复核,切割后的板材端部仍需按照原来的要求焊接水平支座钢筋和竖向支座钢筋,若在节点中部切断,腹杆钢筋也需焊接在竖向钢筋上,就位后方可进行安装。
- 搭接长度:钢筋桁架应平行于钢梁端部处,底模在钢梁上的搭接不小于30mm,沿长度方向将镀锌钢板与钢梁点焊,焊接采用手工电弧焊,间距为300mm。
- 支座连接:待铺设一定面积后,应按设计要求设置楼板支座连接筋、加强筋及负筋等。
- 边模板安装:边模板安装时应拉线校直,调节适当后利用钢筋一端与栓钉点焊,一端与边模板点焊,将边模固定,边模板底部与钢梁的上翼缘点焊间距为300mm。
- 洞口预留:若设计在楼板上要开洞口,施工应预留。应按设计要求设洞口边加强筋,四周设边模板,待楼板混凝土达到设计强度后,方可切断钢筋桁架模板的钢筋及底模。
- 成品保护:钢筋桁架楼承板铺设好后,应做好成品保护,避免人为的损坏,禁止堆放杂物。
- 施工注意事项:钢筋桁架楼承板是属于无支撑压型组合楼承板的一种;钢筋桁架是在后台加工场定型加工,现场施工需要先将桁架楼承板摆放到正确位置,焊接制作钢筋,后焊接栓钉,再放置钢筋桁架进行绑扎,验收后浇筑混凝土。
