桁架结构安装方法
桁架结构安装是一项复杂且技术要求较高的工程,需要严格按照设计图纸和施工标准进行。以下是桁架结构安装的主要步骤和技术要点:
1. 施工前准备
- 施工图纸确认:施工前需要对图纸进行详细确认,确保了解桁架结构的尺寸、位置和构造等信息。
- 施工材料准备:根据施工图纸,准备好所需的桁架结构材料,包括主梁、副梁、支撑杆等。确保材料质量符合相关标准要求,并进行验收。
- 安全措施:施工前需要对施工现场进行安全评估,并制定相应的安全措施,确保施工过程中的工人和设备安全。
2. 安装步骤
- 安装主梁:根据施工图纸确定主梁的位置和间距,使用吊车或起重机将主梁吊装至预定位置,并与建筑基础通过螺栓或焊接等方式进行连接。
- 安装副梁:根据施工图纸确定副梁的位置和间距,使用吊车或起重机将副梁吊装至主梁上,并与主梁进行连接。确保副梁的位置和角度符合设计要求,并进行调整。
- 安装支撑杆:根据施工图纸确定支撑杆的位置和长度,使用吊车或起重机将支撑杆吊装至主梁和副梁之间的连接点,并进行紧固。保证支撑杆的稳定性和坚固性。
- 安装附件:根据需要,安装其他附件,如防护罩、楼梯等。确保附件的安装牢固可靠,并且不影响桁架结构的稳定性和安全性。
- 临时支撑:安装临时支撑底部转换梁、路基板,并与埋件焊接固定。支撑与转换梁、路基板满焊,焊接完成后交专职检查员验收。
- 桁架下弦分段安装:从两侧向中间依次安装桁架下弦分段。

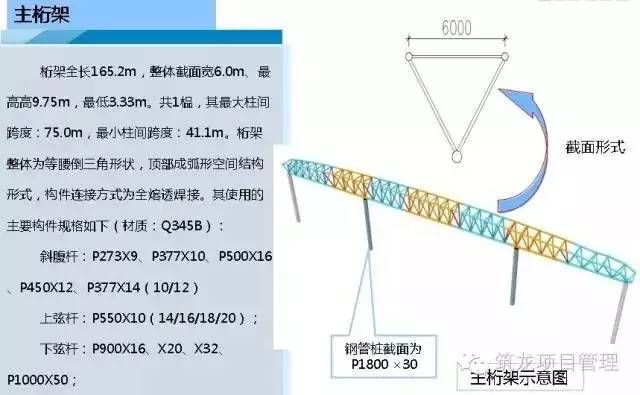

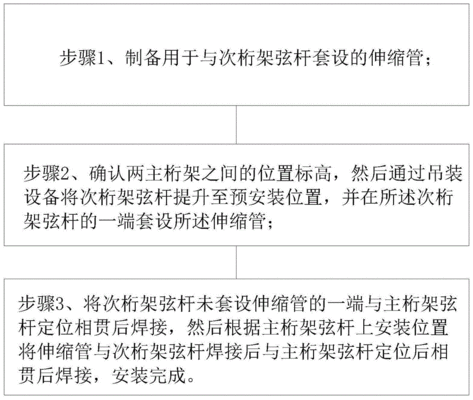

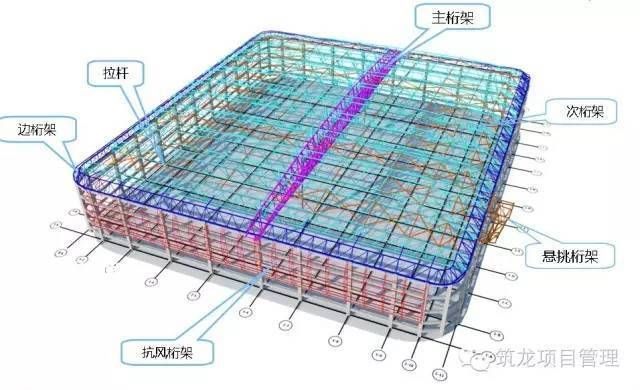

- 现场拼装:桁架的现场拼装主要采用整体拼装,分段吊装。拼装时需要考虑焊接收缩量和拼装环境的影响。
- 吊装:采用大型吊车分段吊装,中间设支撑胎架。吊装过程中要注意保持位置的同一轴线,起吊和下降速度一定要平稳缓慢,尽量减小加速度。
- 高空组拼:在高空承重架上搭设拼装台,进行放线测量,将分段构件摆放在立拼胎架上,接口处的腹杆吊装到位,校核弦杆的垂直度、标高、水平度、总长度、起拱高度等。
- 拼装质量标准:桁架总拼装长度允许偏差为5~10mm,桁架总拼起拱高度5~10mm,水平度0mm,桁架垂直度2mm。
- 测量控制:桁架测量工作内容包括安装精度测量、拼装直线度控制、上弦标高控制、变形观测等。
- 安装校正:在测量工的测量监视下,利用千斤顶、倒链以及楔子等对桁架的轴线偏差以及标高偏差进行校正。
- 整体校正:每个区域的桁架吊完后,对该区域的桁架再进行整体测量校正。
3. 施工注意事项
- 施工图纸准确性:在施工前、施工中和施工后都要对施工图纸进行准确性的核对,确保施工过程符合设计要求。
- 材料质量:对桁架结构安装所使用的材料要进行严格的检验和验收,材料质量符合相关标准要求。
- 安全措施:施工现场要设置合理的安全措施,确保施工过程中工人和设备的安全。
- 质量检查:在施工过程中,要进行质量检查,及时发现和纠正施工中的质量缺陷和问题。
- 环境保护:在施工过程中,要注重环境保护,避免对周围环境造成污染和影响。
- 拼装变形控制:拼装时存在大量的焊接工作,若焊接操作控制不当容易造成较大焊接拼装变形。因此必须制定合理的焊接方案。
- 拼装控制必备的机具及检测仪器:包括全站仪、经纬仪、激光经纬仪、精细水准仪、钢卷尺、超声波探伤仪等。
- 吊装设备:采用二台50吨汽车吊吊装,现场还再配备一台16吨汽车吊车,负责卸车、拼装和倒料。细小构件尽量采用塔吊吊装。
- 临时支撑胎架:根据桁架的分段位置,在各分段及安装处需设置稳定的临时支撑来进展桁架的高空对接和安装。
- 基准线移交:根据土建提供的基准点,进行钢构件基准线和轴线的放线和测量。
- 预埋件验收:钢结构安装之前,与土建方进行预埋件交接,并派专业测量人员进行验收,检测预埋件的轴线尺寸偏差。
- 轴线控制点和标高基准点:布设桁架轴线和定位标高,复测支座的定位、标高,做好记录。
- 整体校正:对每个区域的桁架再进行整体测量校正。
通过以上步骤和技术要点,可以确保桁架结构的安装质量和安全性,为建筑项目的顺利进行提供支持。
