在砖混结构中,加梁(桁架结构安装)是一项关键的施工过程,旨在增强建筑的结构稳定性和承载能力。该工艺主要涉及以下步骤:进行现场勘察,确定梁的位置和大小;根据设计图纸,制作梁的预制件;使用吊装设备将预制梁吊起并放置在指定位置;对梁进行精确定位和固定,确保其与原有结构紧密连接;对梁施加预应力,以增强其承载力。整个过程中,需要严格遵守安全规程,确保施工质量。
桁架结构安装工艺
桁架结构安装是一项复杂且技术要求较高的施工过程,涉及多个步骤和注意事项。以下是桁架结构安装的主要工艺步骤和要点:
1. 施工前准备
- 施工图纸确认:在施工前,需要对施工图纸进行详细的确认,确保了解桁架结构的尺寸、位置和构造等信息。
- 施工材料准备:根据施工图纸,准备好所需的桁架结构材料,包括主梁、副梁、支撑杆等。确保材料质量符合相关标准要求,并进行验收。
- 安全措施:施工前需要对施工现场进行安全评估,并制定相应的安全措施。确保施工过程中的工人和设备安全。
- 操作平台脚手架平台搭设:本工程操作用工作平台搭设采用脚手架工作平台,脚手架从地面向上搭设,设置交叉支撑,脚手架上满铺脚手片,脚手架承载能力≥250kg/m2。
- 吊装机具的选择:根据现场实际情况及吊车性能表计算确定,构件的吊装选用80吨履带吊进行钢桁架结构的整体吊装。
- 轴线、标高复核:结构安装前应对基础轴线和标高再次进行检查,其钢柱应符合如下要求:柱间距符合标准要求;基础顶面预埋钢板做为柱的支承面,支承面的允许偏差应符合规范要求。
- 临时支撑安装:安装临时支撑底部转换梁、路基板,并与埋件焊接固定。支撑与转换梁、路基板满焊,焊接完成后交专职检查员验收。
2. 桁架结构安装施工步骤

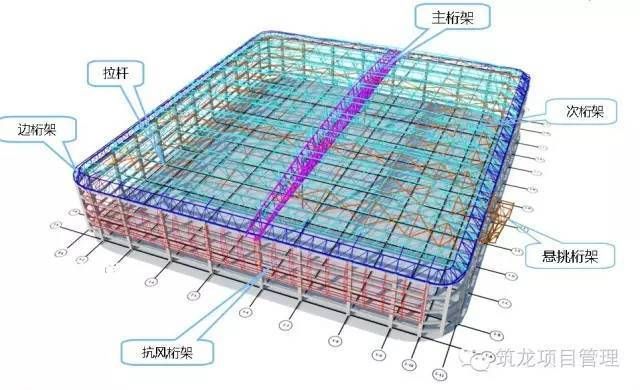

- 安装主梁:根据施工图纸确定主梁的位置和间距。然后,使用吊车或起重机将主梁吊装至预定位置,并与建筑基础通过螺栓或焊接等方式进行连接。
- 安装副梁:根据施工图纸确定副梁的位置和间距,使用吊车或起重机将副梁吊装至主梁上,并与主梁进行连接。确保副梁的位置和角度符合设计要求,并进行调整。

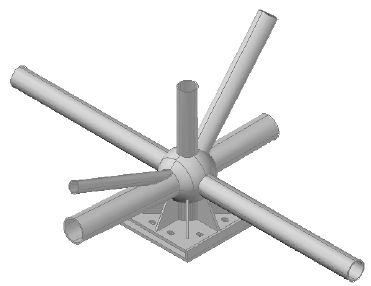

- 安装支撑杆:根据施工图纸确定支撑杆的位置和长度,使用吊车或起重机将支撑杆吊装至主梁和副梁之间的连接点,并进行紧固。保证支撑杆的稳定性和坚固性。
- 安装附件:根据需要,安装其他附件,如防护罩、楼梯等。确保附件的安装牢固可靠,并且不影响桁架结构的稳定性和安全性。

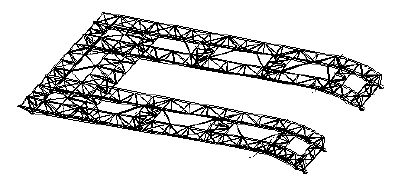

- 桁架组拼:桁架组拼时应保证桁架总长。焊接时焊完一面检查合格后,再翻身焊另一面,做好施工记录。经查收后方准吊装。
- 桁架起吊:桁架起吊时离地50cm时暂停,检查无误后再连续起吊。安装第一榀桁架时,在松开吊钩前初步校正;瞄准桁架支座中心线就位,调整桁架垂直度,并检查桁架测向波折,将桁架临时固定。
- 桁架固定:第二榀桁架同样方法吊装就位好后,不要松钩,用钢管临时与第一榀桁架固定,随着安装水平钢梁及斜梁,最后校正固定,务使第一榀桁架与第二榀桁架形成一个拥有空间刚度和牢固的整体。
- 从两侧向中间依次安装桁架下弦分段:从两侧向中间依次安装桁架下弦分段,确保各部分的连接牢固可靠。
- 焊接及高强螺栓连接:焊接及高强螺栓连接操作工艺详见该项工艺标准。
- 检查查收:桁架安装后第一检查现场连结部位的质量。桁架安装质量主要检查桁架跨中对两支座中心竖向面的不垂直度。桁架支座的标高、轴线位移、跨中挠度,经测量做出记录。
- 除锈、涂料:连结处焊缝无焊渣、油污,除锈合格后方可涂刷涂料。涂层干漆膜厚度应符合设计要求或施工规范的规定。
- 质量记录:钢结构工程竣工图、设计改正洽谈记录。结构安装检测记录及安装质量评定资料。
- 环境保护:在施工过程中,要注重环境保护,避免对周围环境造成污染和影响。
- 质量检查:在施工过程中,要进行质量检查,及时发现和纠正施工中的质量缺陷和问题。
- 施工图纸准确性:在施工前、施工中和施工后都要对施工图纸进行准确性的核对,确保施工过程符合设计要求。
- 材料质量:对桁架结构安装所使用的材料要进行严格的检验和验收,材料质量符合相关标准要求。
- 安全措施:施工现场要设置合理的安全措施,确保施工过程中工人和设备的安全。
- 施工注意事项:在桁架结构安装施工过程中,需要注意以下几个方面:施工图纸准确性、材料质量、安全措施、质量检查、环境保护。
- 结束语:桁架结构安装施工是一项重要的工程环节,需要严格按照施工图纸和安全标准进行操作。通过合理的准备和施工,确保桁架结构的稳定性和安全性,为建筑项目的顺利进行提供支持。
