楼房加固怎么做好看(钢结构屋架安全检查要点)

楼房加固是一项关键的工程任务,其目的是确保建筑物的结构完整性和安全性钢结构屋架作为房屋结构的重要组成部分,其安全检查尤为关键。在进行钢结构屋架的安全检查时,需要关注以下几个要点:要检查屋架的焊接质量,确保焊缝均匀、无裂纹;要检查屋架的螺栓连接情况,确保螺栓紧固且无松动现象;要检查屋架的防腐处理情况,确保防腐层完整且无破损;要检查屋架的变形情况,确保无明显变形或异常变形。只有全面细致地进行这些检查工作,才能确保钢结构屋架的安全使用。

钢结构屋架安装步骤

钢结构屋架的安装是一项复杂的工程,涉及多个步骤,以确保结构的安全性和稳定性。以下是详细的安装步骤:

1. 准备工作

  • 场地准备:确保施工现场的“三通一平”(水通、电通、路通、场地平整),为后续施工创造良好的条件。

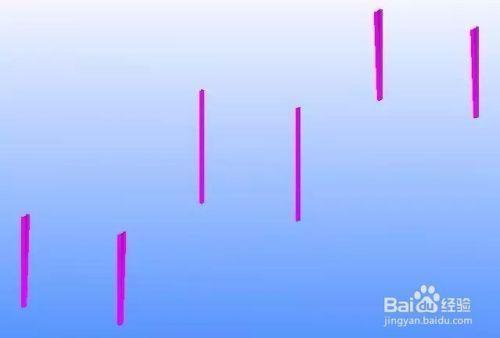

  • 构件验收:对进场的屋架构件进行验收,检查是否有损坏、变形等问题,并做好安装标志。
  • 吊装前检查:检查基础轴线和标高,预埋板位置、预埋与混凝土紧贴性,确保基础符合设计要求。
  • 吊装设备准备:准备好所需的吊具、吊索、钢丝绳、电焊机及劳保用品,为调整构件的标高准备好各种规格的铁垫片、钢楔。
  • 起重机械选择:根据工程需要选择合适的起重机械,如QY16-16T汽车式起重机。

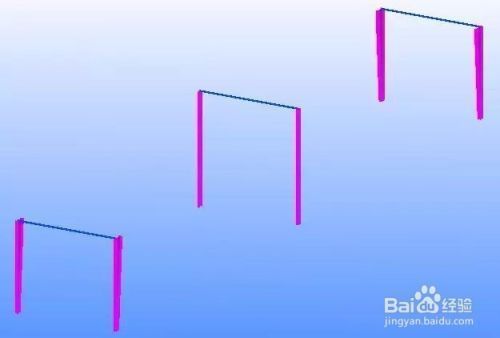

2. 屋架现场拼装

  • 立拼:将屋架在现场拼装台上立拼,确保各部件对齐。
  • 绑扎:采用四点绑扎,绑扎点应用软材料垫至其中以防钢构件受损。
  • 初步吊装:将屋架吊离地面50cm左右,使屋架中心对准安装位置中心。
  • 对准位置:徐徐升钩,将屋架吊至柱顶以上,用溜绳旋转屋架使其对准柱顶。
  • 初步固定:落钩时应缓慢进行,并在屋架刚接触柱顶时即刹车对准预留螺栓孔,并将螺栓穿入孔,初拧作临时固定。
  • 垂直度校正:用挂线锤检查屋架的垂直度,确保其符合要求。
  • 固定:第一榀屋架应与抗风柱相连接并用四根溜绳从两边把屋架拉牢,以后各榀屋架可用四根校正器作临时固定和校正。
  • 最终固定:屋架经校正后,安装各类支撑及檩条等,并终拧螺栓作最后固定。

3. 高强度螺栓连接

  • 清洁摩擦面:检查并清除飞边、毛刺、焊接飞溅物等,确保摩擦面干燥、整洁。
  • 螺栓规格:安装时其规格和螺栓号要与设计图上要求相同,螺栓应能自由穿入孔,不得强行敲打,并不得气割扩孔。

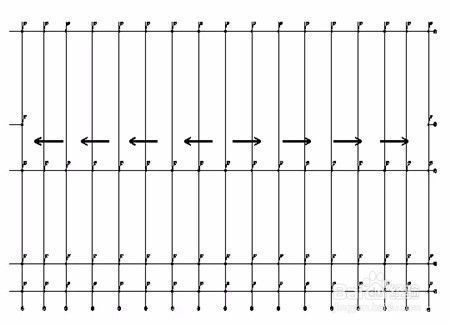

  • 拧紧顺序:从螺栓群中央顺序向外施拧,确保被连接板叠密贴。
  • 拧紧步骤:分为初拧和终拧两步进行,对于大型节点,还需增加一道复拧工序。
  • 扭矩检查:采用“松扣、回扣法”进行扭矩检查,确保扭矩在规定范围内。
  • 垫圈使用:上、下接触面处加有1/20以上斜度时应采用垫圈垫平。

4. 屋面系统安装

  • 准备工作:确保施工环境符合要求,如温度在10~30℃,相对湿度不大于80%。
  • 安装顺序:依次进行屋面大梁安装校正、屋面檀条压杆支撑安装固定、天沟安装、雨排水管道安装固定。
  • 涂料工程:在屋面系统安装完成后进行涂料工程,确保防腐效果。

5. 收尾工作

  • 装饰工程施工:进行必要的装饰工程施工,确保外观美观。
  • 拆除施工设备:收尾拆除施工设备,清理现场。
  • 交工:完成所有施工步骤后,进行交工验收。

通过以上步骤,可以确保钢结构屋架的安装质量和安全性。每一步骤都需要严格按照设计要求和施工规范进行,以确保整个结构的稳定性和可靠性。
