增加承重墙(对承重墙加过梁时需要考虑墙体上部所承受的荷载累加情况)

在建筑设计中,增加承重墙是常见的做法,以增强结构稳定性。当对现有墙体进行过梁加固时,必须仔细考虑上部荷载的累加效应。这意味着,在设计阶段需要详细计算新加梁所承受的总荷载,并确保其强度和稳定性足以支撑这些荷载,同时不超出原有墙体的承载能力。这通常涉及到对原建筑结构进行详细的分析,包括使用有限元分析等现代技术来评估不同情况下的结构响应。通过这种方法,可以确保新建或加固后的承重墙既安全又经济。

承重墙加过梁的方法

一、根据墙体情况确定过梁尺寸与配筋

在对承重墙加过梁时,首先需要根据墙体的具体情况确定过梁的尺寸并计算配筋。这需要考虑墙体上部所承受的各种荷载累加情况,例如墙体上方是否有多层结构的重量、是否有特殊设备的荷载等因素。这些荷载的大小将直接决定过梁的截面尺寸,如梁的高度、宽度等,并且依据这些计算出合适的配筋,以确保过梁能够承受相应的荷载。

二、设置支撑结构

  1. 两侧支撑立柱设置(墙体拆除前)
    • 在需加过梁的墙体两侧,要设置钢管支撑立柱,加上横梁,下加垫板,目的是将墙体上的楼板托住,保持其原有的稳定性。支点位置在距板端部的100毫米处的长范围内(如果是单层或者多层的顶层)。对于多层或底层情况,施工程序基本相同,但浇筑孔位置一般小于2米且在上侧。同时,可以按间距不大于1.5米增加钢支撑,防止在后续操作过程中板原接头混凝土下落。
  2. 确保支撑牢固稳定
    • 在进行墙体相关操作前,要保证支撑立柱牢固稳定。可以通过检查立柱的安装是否垂直、连接部位是否牢固等方面来确认。只有支撑结构足够稳定,才能进行后续的墙体改造和过梁施工操作。

三、墙体处理与过梁模板安装

  1. 墙体部分剔除

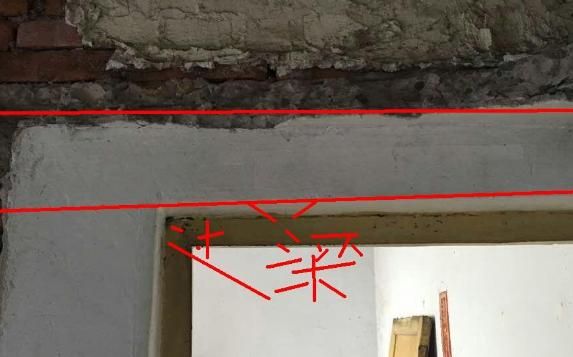

    • 在保证支撑结构牢固的情况下,根据过梁的截面尺寸及支承长度剔除梁下部墙体,同时要清除杂物,为过梁施工创造良好的作业面。
  2. 过梁模板安装
    • 可以免去梁的底模,底模可以用拆下的砌体上面加隔离层。然后绑扎梁的钢筋,最后支侧模,模板必须牢固,以满足梁截面设计尺寸施工和安全的需要。在支侧模时,要确保模板的密封性,防止混凝土浇筑时出现漏浆现象。

四、混凝土灌注

  1. 灌注孔设置与灌注操作
    • 在楼板上开设直径约150mm的混凝土灌注孔,间距1m左右。从灌注孔向梁内灌注混凝土时,要先从梁的一端开始,向第二孔灌注时,以第一孔冒浆为准,依次类推,直到整个梁的混凝土灌满灌实为止。在灌注过程中,要注意混凝土的连贯性,一旦中途停止,可能会影响过梁的外观和质量。并且混凝土搅拌好后时间不要超过混凝土早期凝固长度。
  2. 等待混凝土达到强度

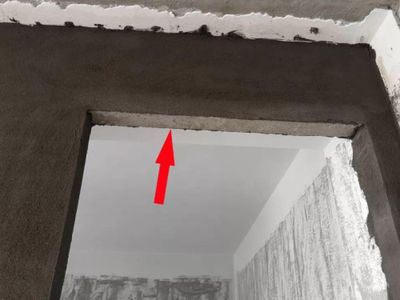

    • 待混凝土强度达到设计强度等级标准值的100%时,方拆除模板。在此期间,要做好混凝土的养护工作,如保持适当的湿度和温度等,以确保混凝土能够正常达到设计强度。

需要注意的是,承重墙加过梁属于对建筑结构的改造行为,如果是在建筑物内部进行操作,尤其是在多层或高层建筑物中,必须经过国家规划设计部门批准,并且由具有相应资质(如区一级资质)的建筑设计单位来施工才算是合法改建。如果涉及到剪力墙等特殊的承重墙结构,还需要进行专门的结构分析和设计验算等工作。
